鹽靖高速主線拼寬段按進度完成施工任務

發布時間:2024-10-21閱讀次數:216


      2024年9月13日下午在中鐵七局寧鹽高速項目部召開瀝青混凝土試驗段交底會,公司路面工程部相關人員參加了會議??偙O(jiān)辦和質安中心負責人對攤鋪前后的一些注意事項進行了明確,針對攤鋪機熨平板、壓路機噴淋、下封層米砂、料車車輪、料車覆蓋保溫、混合料測溫、松鋪系數、下面層走鋼絲、碾壓分區等方面分別提出具體要求,會后路面工程部沈經理安排專人負責落實整改,確保第二天的攤鋪工作按照規定開展。

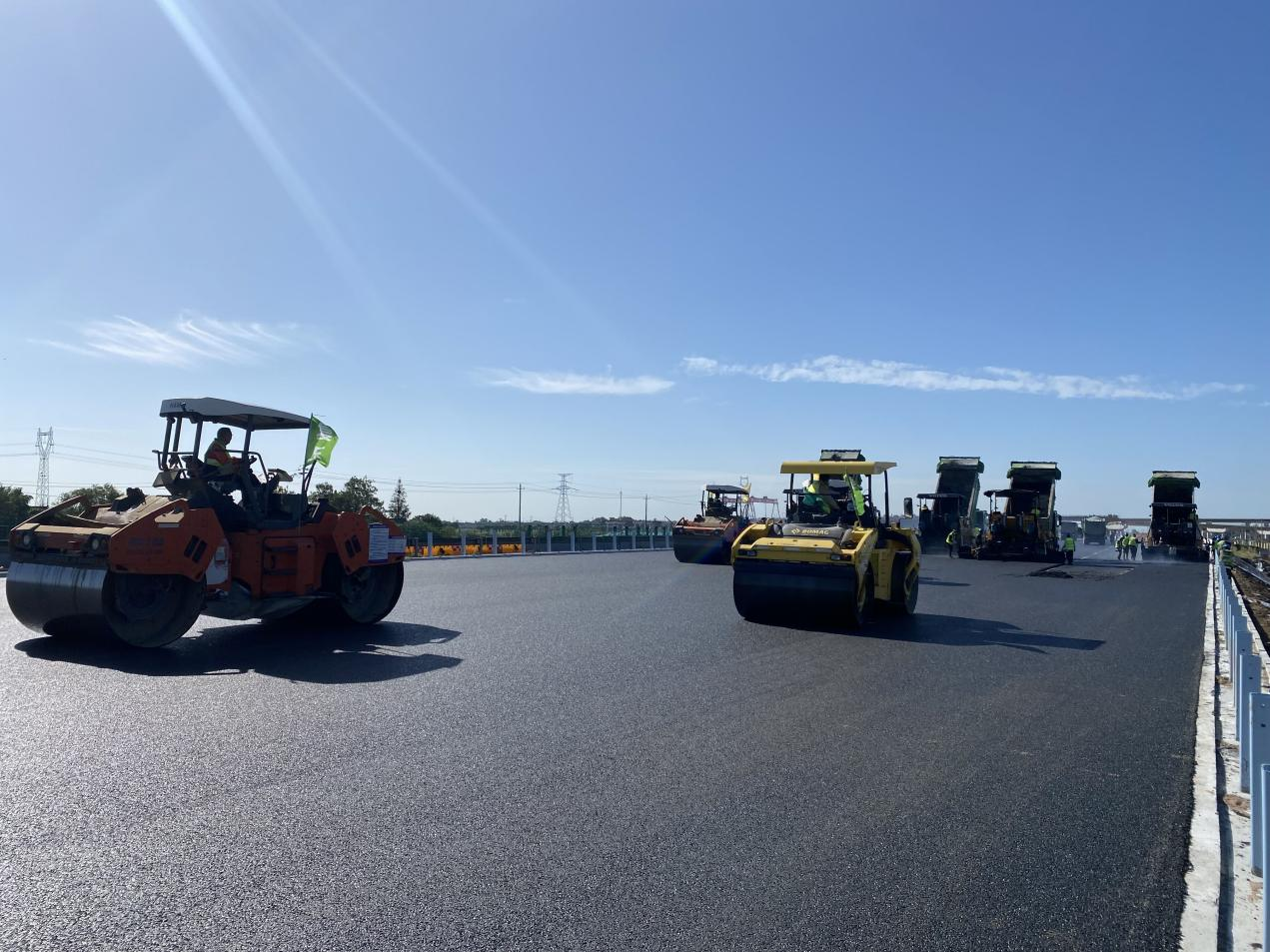

      9月14日上午鹽靖高速右幅主線拼寬段順利攤鋪瀝青下面層試驗段,15日全部瀝青下面層攤鋪結束。16-17日受臺風下雨影響,停工兩天。18日開始攤鋪瀝青中面層。為保證930按期通車,對上面層攤鋪?lái)樞蜃髁伺R時調整,讓兩座橋梁伸縮縫提前施工,保證錨固區混凝土的養護時間,保證19日攤鋪瀝青上面層。20日受臺風再次影響又停工一天。21-22日兩天把剩余瀝青中面層和上面層全部攤鋪結束。項目部全體成員發揚了老金馬吃苦耐勞精神,共用時6天完成1.3萬噸瀝青混凝土的施工。四座橋梁伸縮縫已于25日前全部施工結束,交安設施加班加點在27日前全部施工結束,28日對全線瀝青路面沖洗,29日下午開放交通。
      通過公司各部門人員的共同努力,圓滿完成930通車節點任務,為后續鹽靖高速左幅主線拼寬段、寧鹽高速部分主線、大垛樞紐匝道的水穩瀝青施工開了一個好頭,更樹立了企業的良好形象!
